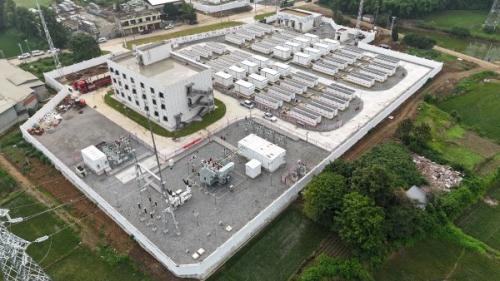

近日,四川省首批电网侧独立储能示范项目——彭州市永定桥100MW/200MWh独立储能电站项目(调度命名“蜀香储能电站”)正式落地,并提前并网。该项目的并网不仅有效降低企业用能成本,更将显著增强区域电网的调峰调频能力,为新型电力系统建设和能源绿色低碳转型提供有力支撑。
“进解优促”推动项目提前并网
蜀香储能电站是四川省能源局2024年确定的19个首批新型储能试点示范项目之一,也是彭州市首个、成都市首批5个之一的100MW/200MWh电源侧储能重点项目。该项目占地面积28亩,建设20个储能单元、479个电池柜,每个储能单位配套5500KVA的35KV压变压器,实现储能单元就地升压。蜀香储能电站同步新建110KV升压站一座,安装100MVA主变一台,通过110KV送出线路,接入220KV永定桥变电站。
蜀香储能电站的提前并网是彭州深入开展“进解优促”工作,创新构建“专班统筹——提速增效——场景驱动”全流程推进范式,通过靶向服务用心用情解决企业发展中的难点、堵点、痛点,高效推动项目建设的成效。
“看到项目提前并网,我们也非常高兴。”项目所在地濛阳街道泉沟村村民乐开了花,“村集体通过土地出租提高集体收益的同时,我们也能够增加收入。”村民们还记得2024年该村引入项目时,需要到彭州市规划和自然资源局办理土地审批的相关手续,为提高办理效率,该局相关科室直接到濛阳街道办事处为其办理手续。
处一隅而观全局。为促进项目快速推进,彭州通过”专人负责+专家指导+专业协作”方式,实施“专班推进”强化项目统筹,彭州市行政审批局、发改局、住建局、文广体旅局、经科信局、应急管理局和彭州生态环境局等相关部门倒排时间,加强对项目的指导,推动项目加快前期手续办理和建设,前后完成项目选址、技术方案论证及审批流程贯通,累计协调解决项目土地划拨、电网接入等难点问题23项。同时将该项目纳入告知制项目审批范围,项目建设、审批同步办理。
项目开工后,彭州做强“要素支撑”加快项目建设,实施建设资源精准调配,推动项目核心设备优先供货,协调施工单位同步开展110kV升压站土建及110千伏蜀永线输电线路架设,首次在省内电网侧储能项目中创新采用“并联作业法”,压缩工期20%;组织彭州供电公司组建攻坚突击队,通过视频会、现场会等方式分类建档消缺,52天完成对端电源间隔建设、铁塔组立、电缆敷设及一二次设备调试等工序,5月底项目建成并网,比计划完成时间提前整整1个月,展现了项目从开工到并网的“彭州速度”。
“立园满园”筑牢能源转型根基
“蜀香储能电站并网后可在负荷高峰时段提供10万千瓦保供顶峰能力,单次放电量20万千瓦时,相当于满足10万台1.5匹空调连续运行2小时,预计年调峰电量达5800万千瓦时。”项目建设单位四川润储汇能能源科技有限公司相关负责人介绍,“我们会主动参与彭州及成都电网调频等辅助服务,为成都世运会等重大活动提供助力支撑。”
除了蜀香储能电站,彭州正在建设的星源能投100MW/200MWh电化学+2.5MW超级电容混合式独立储能电站项目(以下简称“星源能投电站项目”)也已被四川省能源局纳入2025年电网侧新型储能项目清单,采用“电化学储能+超级电容”混合技术路线,同时兼具大容量储能与快速响应优势,投运后将进一步增强彭州电网调峰调频能力,实现年调峰电量1.2亿千瓦时。
建成后,蜀香储能电站将与星源能投电站项目形成“互补联动”的电网侧储能体系,共同助力构建彭州新型电力系统,为区域能源绿色低碳转型注入新动能。此外,随着华能燃机等项目建成投产,年底彭州预估可为成都市实现提供75到80万千瓦的调峰负荷的目标
