四川阿坝州2GW光伏评选公示: 三峡、华电、四川远通拟中标

中国储能网讯:近日,四川阿坝州公共资源交易网发布阿坝县查理“光伏+N”、金川县嘎斯都“光伏+N”以及黑水县毛尔盖电站水光互补项目竞争优选结果。共计17家企业参与投标,预计三峡、华电、四川远通水电拟中标。

根据招标公告,得分第一的的申报企业为“建议项目法人”。其具体评分法则包括企业能力占比25%、技术方案占比25%、产业带动占比25%、融合发展占比25%。其中,产业带动为申报企业自愿承诺并与地方政府签订投资协议,建设州内(含州级“飞地”园区)投资建设符合产业政策要求的产业;融合发展为申报企业自愿提出参与森林草原防灭火、乡村振兴、巩固脱贫攻坚成果等促进地方经济社会融合发展。

此外,招标文件还给出了光伏电站用地类型、价格以及税费征收价格。以阿坝县查理“光伏+N”项目为例,其升压站用地为15.2万元/亩,光伏阵列区、场内、场外道路等则为160元/亩/年。税费方面,征收耕地占用税,约20元/平方米,具体面积以自然资源厅划定为准。

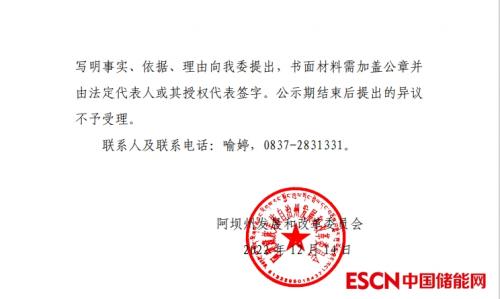

需要注意的是,通过资格审查的企业需缴纳2000万元申报保证金,项目履约保证金则以现金方式按项目投资概算的10%标准缴纳,由中标企业在优选结果报省政府报备后10个工作日内将保证金转入阿坝藏族羌族自治州政府指定专用账户。项目自开发协议签订后按要求完成备案,返还履约保证金的20%;项目自开发协议签订后按要求开工建设,返还履约保证金的60%;项目自开发合同签订后,按要求全部容量并网并通过验收,返还履约保证金的20%。

在具体并网时序方面,自四川省发展改革委、能源局同意批复后1个月内签订开发协议,开发协议签订后3个月内到四川省能源局备案,备案后3个月内开工建设,12个月内当期全容量并网发电,项目备案后3个月内未开工建设的,由阿坝州政府无条件收回该企业项目开发权(不可抗力因素除外)。报经省能源局备案同意后,由该项目排名次之的申报企业替补开发该项目。

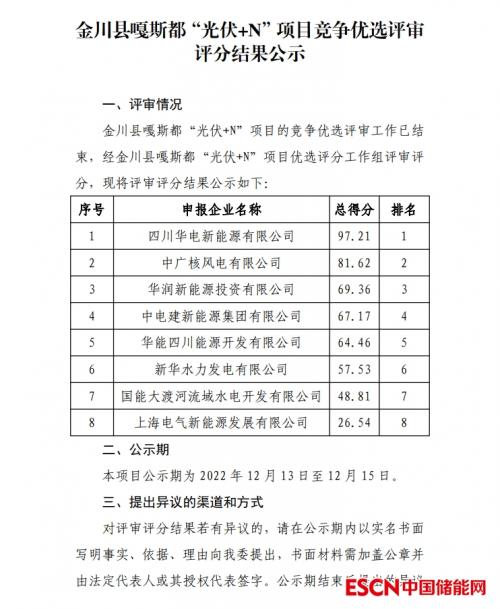

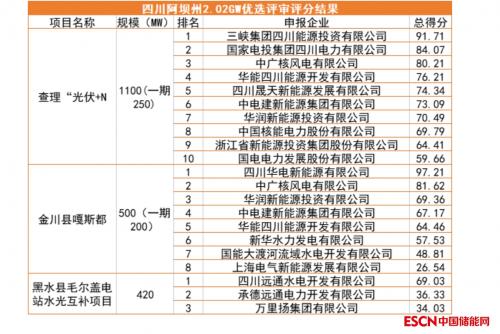

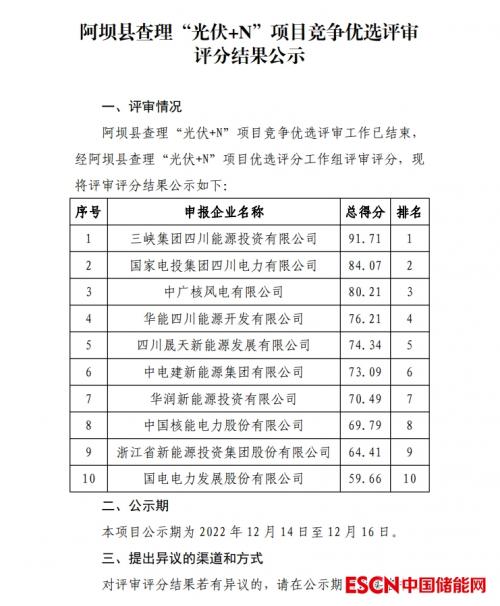

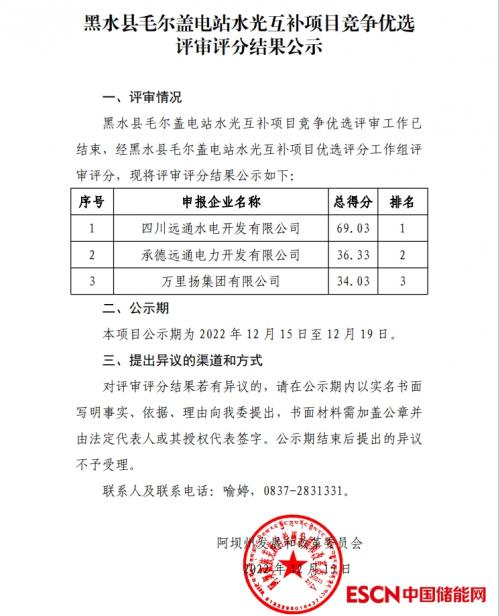

具体评选结果见下:

最新相关

释放车网互动潜能需构建长效机制

当前,新型电力系统建设加速推进,新能源渗透率持续攀升,对系统灵活调节能力提出了前所未有的挑战。新能源汽车作为规模庞大的"移动储能"资源,其车网互动(V2G)潜力巨大。4月,国家发展改革委等多...

远景田庆军: 储能行业"内卷"岌岌可危

8月12日,2025 EESA储能峰会在上海举行。远景高级副总裁、远景储能总裁田庆军受邀致辞。就当前储能行业"内卷"这一热门话题,田庆军指出,非理性价格竞争持续加剧,已对产业链健康运行构成系统性风...

电力辅助服务市场释放多重价值

7月10日,东北电网用电负荷首次突破8400万千瓦,电力供应平稳有序。国家电网有限公司东北分部近日在电力辅助服务市场"上新"的跨省事故备用容量共享机制在保供中发挥了作用。"备用容量共享机制相...
