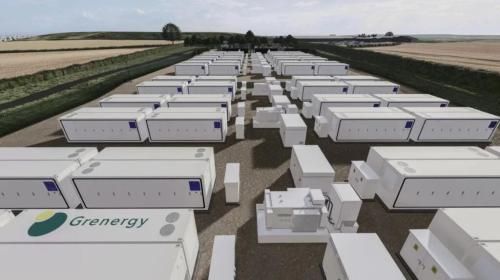

全球最大电池储能项目在智利启动

Grenergy Renovables电池储能系统

建成后,其储能容量将约为4.1GWh

独立能源专家和保险提供商DNV帮助Grenergy Renovables获得全球最大电池储能项目第一阶段的财务交割。阿塔卡马绿洲位于智利北部,预计每年可为超过145,000户家庭供电,并减少二氧化碳排放量超过146,000吨。

该项目预计于2026年全面投入运营,分为五个阶段。建成后,其储能容量将约为4.1吉瓦时(GWh)。前两个阶段的融资刚刚结束,总计1.24 GWh的电池专门用于储存Grenergy光伏电站的剩余电量。

作为市场顾问,DNV为Grenergy提供尽职调查服务,帮助其从法国巴黎银行、Natixis、法国兴业银行、新斯科舍银行和SMBC等国际银行获得3.45亿美元的融资。 DNV的分析和专业知识对于满足融资要求和确保监管合规至关重要,通过市场分析、尽职调查、PPA风险评估、BESS优化和调度策略在整个融资过程中为Grenergy提供支持。DNV电池建模工具证明了智利大型BESS项目的可行性和吸引力。

Grenergy执行总裁David Ruiz de Andrés指出,“此次运营表明了银行对太阳能发电厂与储能的混合以及Grenergy的商业模式的信心,该模式将继续发展成为储能领域的世界领先者。”。

该项目符合智利到2050年实现碳中和并成为太阳能技术地区领导者的目标。到2035年,该国计划出口太阳能解决方案,包括存储系统,并开发一个有弹性的能源部门,以整合可再生能源并减少排放。为了管理太阳能和风能生产的可变性并实现这些雄心勃勃的目标,智利需要额外的储能解决方案。

DNV的《2023年能源转型展望》报告预测,从2024年起,可再生能源每年将增长超过1个百分点,到2050年,非化石能源占比将达到52%,高于目前的20%。预计到2050年,仅太阳能一项就将占全球能源结构的17%。

由于可再生能源占主导地位,电力系统的效率预计将从2022年的44%提高到2050年的70%。这凸显了阿塔卡马绿洲等项目的重要性,不仅有助于地方和区域的能源转型,同时也推动了全球向可再生能源的转变。

DNV能源系统拉丁美洲地区执行副总裁兼区域总监圣地亚哥·布兰科(Santiago Blanco)评论道:“智利因其太阳能潜力和对脱碳的奉献而受到认可,代表着太阳能和储能市场的前景广阔。该项目是重要的一步旨在提高该地区的能源储存能力,并符合我们支持可持续能源计划的承诺。此次成功的融资强调了可再生能源项目中全面尽职调查和专家分析的重要性。”

DNV能源系统智利国家和市场经理Mario Acevedo补充道:“我们团队进行的详细市场分析和风险评估对于解决潜在投资者的担忧并确保项目的财务可行性至关重要。混合模型将太阳能与电池储能相结合被证明是一个有吸引力的投资主张。”

除了客户项目外,DNV还领导行业计划,例如公开发布的电池记分卡,该记分卡提供有关储能电池的准备情况、衰减、寿命和安全性的信息。DNV还启动了一个联合工业项目,以提高电力变压器(能源基础设施的关键组成部分)的可持续性、可靠性和环境责任。

Oasis de Atacama的融资标志着可再生能源存储领域的重要进步,凸显了DNV和Grenergy之间为推进可持续能源解决方案而做出的合作努力。

最新相关

我科学家设计出锂电池"新配方"

记者26日从南开大学获悉,该校化学学院研究员赵庆,中国科学院院士、南开大学常务副校长陈军团队,联合上海空间电源研究所研究员李永,打破锂电池延续两百年的“氧配位”传统,创新设计...

邯郸首个独立储能电站并网投运

近日,邯郸地区首个独立储能电站大名储沁200兆瓦/400兆瓦时独立储能电站项目顺利并网。该项目由河北储沁科技有限公司投资建设,储能规模为200兆瓦/400兆瓦时,选用宁德时代磷酸铁锂电池作为核心...

新型电池中试基地在大连揭牌

2月24日,记者从能源催化转化全国重点实验室获悉,新型电池中试基地日前在辽宁大连揭牌。 该基地依托能源催化转化全国重点实验室筹建,聚焦固态电池、宽温域电池、高比能电池等前沿领域,构建&ldq...

台区储能,看上去很美

前言年前有个概念很火——台区储能,也有几个储能行业的朋友和我探讨这个领域的商业机会。首先说个人观点: 从技术角度来说台区配储确实存在一定的需求,但是从商业角度来说需要解决的...
