6月14日,定西市、甘南州发布“十四五”第三批新能源项目竞争性配置公告。

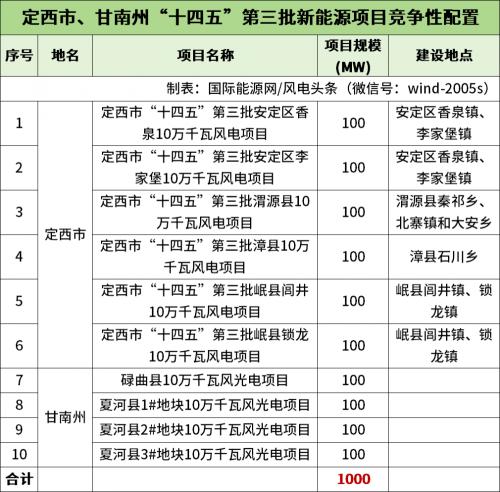

本次竞争性配置的总规模1000MW,共有10个新能源项目。

定西市、甘南州竞配范围:择优确定项目的投资主体,中选后自行承担费用和风险,负责项目的设计、投资、建设以及工程竣工后的运营、维护等工作。

定西市要求项目2024年10月底前开工建设并取得实质性进展,2025年10月底前具备并网条件。项目开工建设后未按规定时间并网的,超出期限2个月内,项目单位自查自纠,整改落实;超出期限2个月以上4个月以内,将项目单位纳入属地企业失信名单;超出期限6个月以上,收回项目竞配指标,企业自行承担所有损失。

配储方面,项目新增储能不低于项目规模的10%,储能设施要求连续储能时长不低于2小时,鼓励选择效率更高的集中式储能方式。储能比例达不到最低要求的,不得参与本次竞配。

甘南州要求项目须在2024年9月30日前开工建设,在2025年9月30日前具备全容量并网条件。项目开工建设后未按规定时间并网的,超出期限3个月内,项目单位自查自纠,整改落实;超出期限3个月以上6个月以内,将项目单位纳入属地企业失信名单;超出期限1年以上,收回项目竞配指标。

配储方面,项目配套储能不低于项目规模的10%,储能时长不低于2小时。储能比例达不到最低要求的,不得参与本次竞配。

据了解,4月份,甘肃省发展和改革委员会、甘肃省能源局发布关于《甘肃省新能源建设指标分配办法(试行)》《甘肃省促进新能源产业发展评价办法(试行)》暨分解下达全省“十四五’第三批风光电项目建设指标的通知,文件指出,本次安排下达规模是全省“十四五”第三批风光电项目建设指标,建设总规模2193万千瓦,原则上于2025年底前建成投运,本次安排下达的新能源项目建设指标均为市场化并网规模。(详情查看:21.93GW风、光指标!甘肃省发布新能源建设指标分配办法)

国际能源网/风电头条(wind-2005s)通过梳理,截至目前,甘肃目前已有陇南、天水、庆阳、张掖、兰州、平凉市崆峒区、华亭市、灵台县、定西市、甘南州10地下发“十四五”第三批新能源项目竞配方案,规模累计达10430MW。

国际能源网/风电头条(微信号:wind-2005s)还通过梳理,截至目前,陇南市、庆阳市、平凉市崆峒区、华亭市、灵台县“十四五”第三批新能源项目竞争性配置中选企业公示,共计20个风电项目,规模总计2800MW,25家企业中选。

来源:国际能源网/风电头条

最新相关

以高质量发展引领新能源产业出海

从光伏组件点亮全球千家万户,到锂电池驱动新能源汽车驰骋海外,以新能源汽车、锂电池和光伏产品为代表的“新三样”,已成为中国外贸增长的新引擎,更是全球经济绿色转型的重要推力。近...

山东新型储能规模突破1100万千瓦

1月27日上午,山东省第十四届人民代表大会第四次会议开幕。省长周乃翔代表省政府作政府工作报告。 报告提到,2025年绿色低碳转型迈出坚实步伐。深入实施碳达峰“十大工程”,降碳减污...

中国AIDC储能落地第一枪,瞄准何方?

训练一次 10 万亿参数的 AI大模型,耗电量堪比一座 50 万人口城市一周的总用电量。这组令人咋舌的能耗数据,正倒逼储能行业迎来一场颠覆性变革。人工智能数据中心(AIDC)早已跳出传统数据中心的...
