美国电池储能: 二季度已达12.5GW,三季度将增3.5GW!

正如昨天彭博新能源财经所报道的,可再生能源投资,中国占到全球半壁江山,美国虽然体量不大但也是第二。

今年上半年,中国的新型储能装机投运总规模,第一次反超美国。

今年1-6月份,我国新型储能新增装机达到8.63GW,从而让全国已建成投运新型储能项目累计装机规模达到17.33GW。

根据标普全球商品洞察(S&P Global Commodity Insights)统计,截至今年6月底,美国的电池储能总量为12.5GW。

但是,美国反追的速度也很快,三季度计划新增3.5GW!

全球最大的锂离子电池储能系统莫斯兰丁(Moss Landing)储能设施已扩建至750 MW/3,000 MWh。

莫斯兰丁位于加利福尼亚州蒙特雷县的一家燃气发电厂所在地。它的所有者是瑞致达能源公司(Vistra Energy,纽约证券交易所股票代码:VST),这是一家总部位于德克萨斯州欧文的零售电力和发电公司,拥有美国第二大的储能能力。

今年8月3日,Vistra宣布完成Moss Landing第三期350兆瓦/1,400兆瓦时扩建,使电池存储系统的总容量达到750兆瓦/3,000兆瓦时,为全球同类电池容量之最。

一、锂价一下跌,储能就爆发

根据标普全球商品洞察(S&P Global Commodity Insights)最新统计,到第二季度末,美国电池存储总容量同比飙升61%至12.689吉瓦,但只有约一半的预期设施实际上线,预计第三季度将增加约3.5吉瓦。

该机构认为,美国今年第二季度新增产能约1.931吉瓦,较第一季度增长18%。这些数据包括已开始商业运营或已同步到电网的设施。

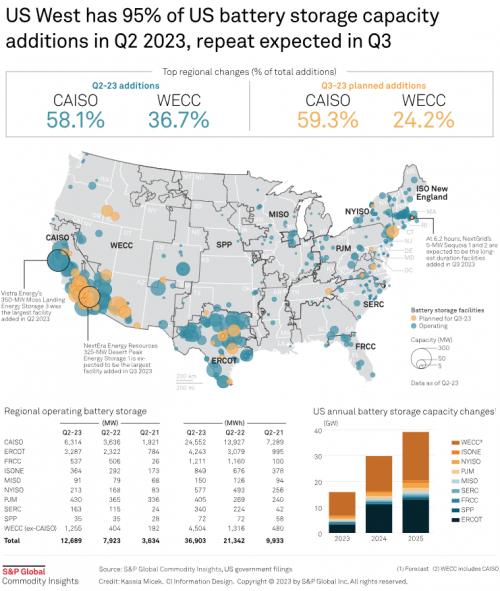

数据显示,加州独立系统运营商的电池存储容量领先全国,达6.314吉瓦,占美国总容量的47.8%。

锂是电池组件中使用的关键金属,其价格仍低于2022年创下的历史高位。继6月份上涨后,碳酸锂和氢氧化锂的价格在整个7月和8月都已降温。

标准普尔全球商品洞察(S&P Global Commodity Insights)旗下的普氏能源资讯(Platts)于8月23日评估了北亚到岸价海运锂价格,碳酸盐为31,000美元/吨,氢氧化物为31,500美元/吨。自2023年初以来,碳酸锂和氢氧化锂的价格分别下降了59%和61%。

二、二季度的增长源

经过第一季度的低迷之后,CAISO(加州独立系统运营商)在第二季度新增装机容量最多,达到1.123吉瓦,占美国新增装机总量的58%,其次是西部电力协调委员会,新增装机容量709兆瓦,占美国装机总量的36.7%。数据显示,继第一季度新增产能最多后,ERCOT在第二季度没有新增产能。

第二季度完工的最大项目均位于西部:

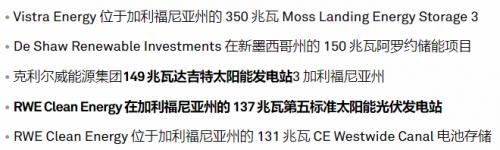

Moss Landing Energy Storage 3目前是美国运营的第二大电池存储设施。最大的是佛罗里达电力和照明公司的409兆瓦海牛能源存储中心,该中心于2021年第四季度开始运营。

数据显示,NextEra Energy Resources继续拥有美国最大的运营电池存储容量,达到1.834 GW。Vistra Energy在第二季度安装了最大的设施,以1.023吉瓦的装机容量跃居第二位,而Axium基础设施则以733兆瓦的装机容量跃居第三,保持不变。按装机容量排名前五位的公司是Terra-Gen Power(装机容量为661兆瓦)和LS Power Development Affiliates(装机容量为615兆瓦)。

相比之下,美国清洁能源协会第一季度的报告显示,第二季度31个项目的电池存储新增总量为1.51吉瓦/5.098吉瓦时,比2022年第二季度的新增数量增长了32 %。

三、第三季度预期

根据汇编的数据,如果第三季度拟议新增装机容量全部完成并并网,美国的装机总量将达到近16.2吉瓦。

第三季度,新增项目预计将再次集中在西方。CAISO的开发商预计将新增装机容量超过2吉瓦,占美国计划新增装机总量的59.3%,而WECC预计将新增装机容量843兆瓦,即3,824.2%。ERCOT预计排名第三,新增装机量近400 MW,占第二季度新增装机量的11.4%。

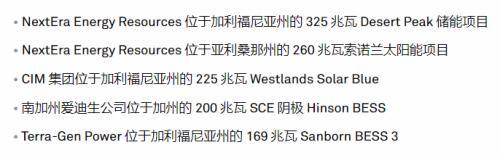

预计第三季度竣工的前五个最大项目均位于西部:

索诺兰太阳能此前预计将成为第一季度新增的最大项目,并被推迟到第二季度,但现在已推迟到第三季度。

除了CAISO、WECC和ERCOT规划的总计2.069 GW之外,纽约ISO计划建设113 MW,PJM Interconnections计划建设34 MW,东南各州预计建设20 MW,新英格兰ISO计划建设10 MW。

展望未来,根据S&P Global Commodity Insights的数据,预计WECC到2023年底将拥有9.2 GW的电池存储容量,到2024年底将拥有13.6 GW的电池存储容量。ERCOT紧随其后,预计到今年年底装机容量将达到3.288吉瓦,并在次年跃升至10.697吉瓦。

根据S&P Global Commodity Insights的数据,预计电池存储容量将在2024年底突破1 GW的下一个地区是NYISO,到2024年底达到1.324 GW,PJM Interconnection到2024年底达到1.024 GW。到2026年,ISO新英格兰、中大陆ISO和东南部预计将达到1 GW的装机容量,而西南电力池预计要到2027年才能达到这一水平。

END

原文标题:美国电池储能:二季度已达12.5GW,三季度将增3.5GW!

最新相关

氢能列车在吉林落地,有新消息

吉林市氢能市域列车项目启动: 绿色交通赋能冰雪经济一、项目概况: 连接城市与雪场的绿色纽带4月29日,吉林市与中车长春轨道客车股份有限公司(以下简称“中车长客”)召开专题会议,正...

长距离大规模管道输氢之路在何方?

近期,随着国内氢能的快速发展,作为各种运输方式中较为高效且低能耗、低成本的长距离氢能管道运输逐渐被提上议事日程。虽然在国际上已有成功示范,国内也不乏相关设施建设,但输氢管道的发展并未...

中国成为全球水电解制氢领域领导者

日前,中国产业发展促进会氢能分会联合30余家氢能产业龙头企业和科研院校共同编写的《中国氢能技术发展研究报告2024》(以下简称《报告》)在北京发布。《报告》着眼于我国氢能全产业链技术发展...

辛集市举办氢能自行车骑行体验活动

今年4月22日是第56个世界地球日,辛集市举办“氢启未来 向‘辛’而行”氢能自行车骑行体验活动。本次活动骑行线路全长15.73公里,串联了辛集国际皮革城、清河湾公园、润泽...

氢能出海机遇探析

近年来,随着全球碳中和进程加速,氢能作为清洁能源的重要载体,在交通、工业、储能和发电等领域的需求快速增长。中国推动氢能产业技术创新、规模化发展,已形成“走出去”趋势,推动全...

连云港市首个商用加氢站运营

近日,市能源集团板桥加氢站正式启动运营,标志着我市氢能基础设施建设迈出关键一步。作为全市首个商用加氢站,项目将助力氢能重卡规模化应用,推动交通运输领域绿色转型,为“双碳”目...
