各类未来电源的LCOE(氢能、CCS和小型核反应堆)重点

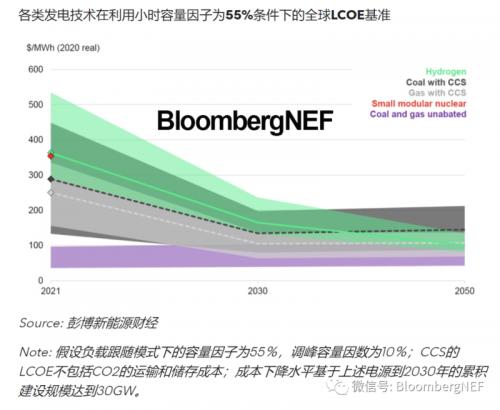

如今,太阳能和风能已经成为电网脱碳的支柱。彭博新能源财经的分析显示,在电池的配合下,此类清洁能源发电容量有潜力帮助实现总发电量的70-80%脱碳。然而,对于有志于实现接近净零排放的国家来说,这还不够。因此,各类使用低碳技术的可调度电源开始登上舞台,以满足清洁能源不足时的用电需求。本文从成本竞争力的角度对该领域中的三位“种子选手”进行了对比:氢能(hydrogen)、碳捕获和封存(CCS)以及小型模块化核反应堆(SMR)技术。

目前,全球燃氢电厂的平均LCOE基准为363美元/MWh(假设利用小时容量因子为55%)。此估值基于如下条件:氢气产自使用可再生能源供电的电解槽;采用岩洞存储方式且使用燃气轮机。

2021年,配备碳捕获和封存(CCS)技术燃煤电厂的全球平均LCOE基准为289美元/MWh,燃气电厂则为250美元/MWh。此值基于如下条件:发电厂的整体容量因子为55%;Capex资本支出水平为450万美元/MW,包含捕集系统的成本,但不包括CO2的运输和储存成本。这种资本支出水平比如今全球成本最低的CCS电厂(即位于美国德克萨斯州的Petra Nova项目)还要低35%。彭博新能源财经认为,实现这一目标的方法包括:优化现有设备设计、扩大项目规模、建设配备燃烧后碳捕获系统的下一代火电厂。

小型模块化核反应堆(SMR)电厂指拥有多个小型反应堆(低于300MW)产生蒸汽推动轮机发电的电厂。目前全球只有少数SMR项目在建,其中包括位于阿根廷的Carem SMR项目(25MW)。我们估计,该项目的资本支出水平将达到2,400-2,800万美元/MW,高于最初预算的1,800万美元/MW。Carem发电厂在容量因子为55%时的LCOE预计为354美元/MWh,在不间断运行时的LCOE则为240美元/MWh。

在本文介绍的三种技术中,配有CCS技术的电厂是目前LCOE最低的选择。CCS系统在化石燃料及发电厂资本支出低廉的情况下对LCOE的影响最为明显。在天然气价格便宜的美国,燃气发电厂是否配备CCS技术的LCOE对比可以达到156美元/MWh与36美元/MWh的差距。在中国,因为目前燃煤电厂的建设成本低至50万美元/MW,使用CCS技术的煤电厂可达到133美元/MWh的LCOE,而不使用CCS技术时的LCOE则为61美元/MWh左右。

从调峰电源来说,假设其利用小时容量因子为10%,则燃料费用在发电容量的完整使用寿命中仅占一小部分成本。因此,降低LCOE的关键不在于燃料,而在于降低资本支出。在本文介绍的三种技术中,使用开放循环轮机的燃氢发电厂可实现的资本支出最低,为78-94万美元/MW。对比之下,搭配CCS的燃煤和燃气电厂的资本支出为500万美元/MW,SMR电厂更是达到2,400万美元/MW。因此,2021年,调峰情况下燃氢电厂的LCOE基准为623美元/MWh,远低于搭配CCS的开放循环燃气电厂的895美元/MWh。然而,这一水平仍比建造和运营2.5小时电池存储项目的成本(220美元/MWh)高出三倍,更不用说无CCS的开放循环燃气电厂的全球平均LCOE可低至174美元/MWh。

为了促进电力领域的持续脱碳,这三种技术必须首先显著降低成本,让用户负担得起,才有机会考虑与传统发电机组竞争。这意味着,对于燃氢电厂来说,使用电解槽制氢的燃料成本必须从目前估计的约2.9-4.2美元/kg(22-31美元/MMBtu)下降至1.0美元/kg(7.4美元/MMBtu)以下。电厂还需要广泛采用能够充分燃烧降低NOX排放的新一代燃氢涡轮机组。假设2030年累计建设装机量达到30GW,燃氢电厂的LCOE将在2030年下降至133-236美元/MWh,到2050年下降至82-134美元/MWh(均假设容量因子为55%)。

搭配CCS的发电厂必须将资本支出降低至Petra Nova项目的一半,即达到约300-350万美元/MW,主要途径包括提高设备的标准化和规模化。由于CCS在许多行业均有应用,因此电力应用也可从中获益。假设2030年CCS发电厂的累积建设规模达30GW,则未搭配CCS的燃煤和燃气电厂的LCOE将在2030年达到64-198美元/MWh,到2050年达到69-212美元/MWh。

SMR技术必须提高规模以降低小型反应器装置的制造成本。供应商的目标是将SMR电厂的资本支出水平从目前的2400万美元/MW降低至400到500万美元/MW。为了实现这一目标,累计建设容量缺口仍为几十GW。由于大多数项目预计不会在21世纪20年代前实现商业化,因此这一目标可能很难在21世纪30年代中期前成为现实。一旦实现资本支出目标,SMR电厂的LCOE可能会降至86美元/MWh(假设容量因子为55%)。

本文中使用的所有数据正式用户均可见BNEF项目财务模型:EPVAL 9.1

一组数据

363美元/MWh

2021年燃氢电厂的全球平准化度电成本(LCOE,假设利用小时容量因子为55%)

289美元/MWh

2021年搭配CCS技术的常规燃煤电厂的全球LCOE值

354美元/MWh

首个小型模块化核反应堆发电站的LCOE值估计

最新相关

超18GWh!储能黑马持续"爆单"

11月17日,天合光能公告称,其控股子公司天合储能于近日分别与北美、欧洲、拉美三大区域的客户签订了合计2.66GWh的储能产品销售合同,其中与北美区域客户签订的合同规模达1.08GWh。本次签署的合...

7.56GWh,再现储能大单!

近日,远信储能与拉美知名能源开发企业签署战略合作协议,将在智利及其他潜力市场共同推进储能项目的开发、建设与运营。根据协议,双方将联合推进1890MW/7560MWh储能项目的深度协作。远信储能作...

锁定60%采购量!宁德时代下发锂电大单

11月16日晚间,容百科技发布公告称,公司于近日与宁德时代签署了《合作协议》。根据协议,宁德时代将容百科技作为其钠电正极粉料第一供应商,宁德时代承诺,在容百科技满足相关要求的前提下,每年采...
