打造"东南亚蓄电池"!亚洲首个跨境输电新能源项目吊装全部完成

推动区域电力互联互通

助力老挝打造“东南亚蓄电池”愿景

随着最后一台风机第三支叶片

与轮毂的精准对接

中国电建EPC总承包的

亚洲首个跨境输电新能源项目

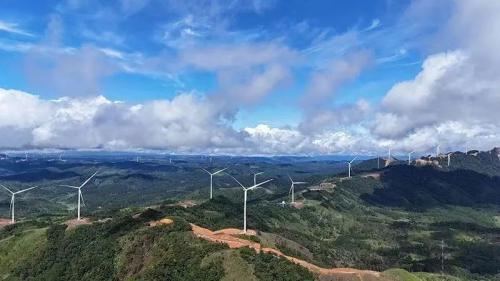

孟松600兆瓦风电项目

133台风机吊装任务全部完成

为项目全容量并网交付奠定坚实基础

孟松600兆瓦山地风电项目位于老挝南部色贡省及阿速坡省,是老挝首个、东南亚单体最大风电项目,也是亚洲首个跨境输电新能源项目。项目总装机容量600兆瓦,包括133台单机容量4.5兆瓦风力发电机组、升压站及500千伏送出线路等,年发电量约17.2亿千瓦时。

该项目由中国电建所属华东院牵头,与水电十局、湖北工程公司共同参与建设。目前项目整体进度达96%,其中一区、二区66台机组于4月2日完成并网试验及越南电网72小时可靠性运行。

自2023年3月正式开工以来,电建项目团队创新应用BIM数字化模拟技术,精准预测风险并优化工序,采用“一机一方案”,科学调配资源,最终顺利、安全、高质量完成全部133台风机吊装,为东南亚区域山地风电建设树立技术典范。

项目建成后将首次实现新能源电力的跨境输送,充分利用热带季风性气候带来的丰富风力资源发电供给越南,有效缓解越南中部地区用电紧张情况。同时,项目建设招用了大量老挝本土职工,为老挝当地创造了大量就业岗位,为当地经济发展起到了显著推动作用。

最新相关

张家口加速构建千万千瓦级储能基地

6月27日,尚义县抽水蓄能电站2号发电机组定子成功吊装,比工程计划提前了23天。该项目是张家口市首个抽水蓄能电站,共安装4台可逆式水轮发电机组,总装机容量140万千瓦,年发电量约为15.4亿千瓦时,...

西北首个,99.9999%高纯氢气!

6月29日由中国能建氢能公司投资葛洲坝机电公司EPC总承包的中能建兰州新区绿电制氢示范项目满负荷联合调试成功顺利产出99.9999%高纯度氢气该项目是西北地区首个规模化电解制氢示范项目,填补了...
