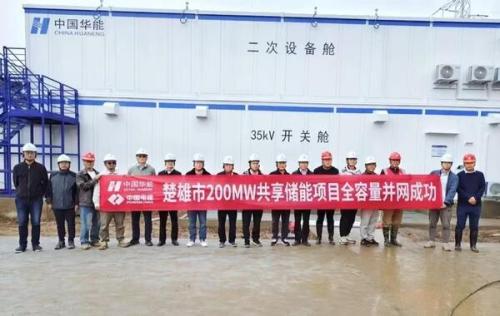

水电十四局首个共享储能项目全容量并网

5月26日,水电十四局首个共享储能项目——楚雄市200兆瓦/400兆瓦时共享储能电站全容量一次并网成功,标志着其在新型储能领域取得“零的突破”,为区域能源结构优化升级作出了积极贡献。

该项目位于云南楚雄吕合镇,装机规模200兆瓦/400兆瓦时,是西南地区首个采用“共享模式”的大型储能电站,为新能源消纳和电网调峰提供了创新解决方案。

项目采用国际领先的磷酸铁锂电池储能系统,安装80个电池舱、40套升压变流一体机,配套新建一座220千伏升压站,采用架空线路送至220千伏罗文光伏电站,预计年充放电量2.21亿千瓦时,每年可转换绿色能源约8000万千瓦时,相当于节约标准煤约2.4万吨,减少二氧化碳排放量约6.6万吨。

建设期间,项目团队坚持党建引领,通过统筹推进规划报批、工程建设与设备调试等多项任务,创新采用“模块化预制+装配式施工”技术,成功克服场地条件限制与天气干扰,从项目开工建设到全容量投产仅用83天,刷新大型储能项目建设纪录。

项目的建设同时实现了首创电网侧、电源侧、用户侧储能资源协同共享,有效解决新能源弃电难题的模式突破以及40个储能单元智能组网,8个子系统无缝衔接35千伏电网的技术突破,彰显了公司在新型储能领域的硬核实力。

随着项目全容量并网目标的达成,楚雄市200兆瓦/400兆瓦时共享储能电站将成为滇中地区新型电力系统的“稳定器”和“充电宝”,为云南省响应国家清洁能源的发展战略目标、实现“碳达峰碳中和”目标贡献电建力量。

最新相关

中国电建昆明院三项目齐发并网运行

近日,中国电建昆明院三个新能源项目相继成功实现并网发电。此次集中并网的三个项目是昆明院积极服务国家"双碳"战略目标、深耕绿色能源领域的又一重要实践成果,不仅展现了其在新能源项目服务上...

宁夏吴忠电网储能规模突破200万千瓦

5月27日,随着侯桥第二储能电站(10万千瓦/20万千瓦时)顺利投运,宁夏吴忠电网储能总装机容量一举突破200万千瓦/400万千瓦时,年绿电消纳能力提升至10亿千瓦时以上。截至目前,吴忠并网电网侧储能...

"光储充"有了"晋城造"

“我是从外地开电车过来旅游的,到晋城后,我的车需要补电。于是,我用手机进行了搜索。这个充电站充电很快,不到一小时就充满电了。”近日,在位于文博路与太岳街西南口的晋天光伏充电...

新型燃料电池原型装置获验证

美国麻省理工学院等机构提出了一种具有突破潜力的新技术方案,并通过实验验证了一种新型电池原型装置,其单位重量的能量密度可达当前电动汽车所用锂离子电池的三倍以上。该成果有望推动交通方式...
