国家电投集团长丰风电场飞轮储能项目顺利通过河南省电科院一次调频现场试验验证

中国储能网讯:4月27日,国家电投集团河南电力有限公司5MW/175kWh飞轮储能项目(以下简称“项目”),顺利通过河南省电力科学研究院(以下简称“电科院”)一次调频现场试验,各项技术指标均满足DL/T 1870-2018《电力系统网源协调技术规范》要求。

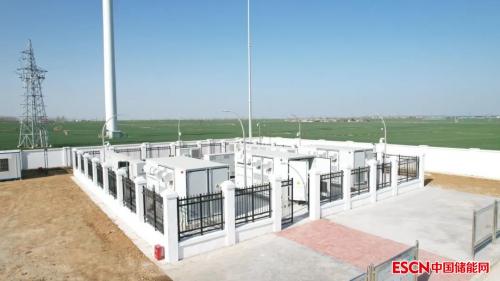

该项目由河南公司技术信息中心实施,位于河南省平顶山市叶县长丰风电场(一期,50MW集中式风电),总装机规模为5MW/175kWh,采用国电投坎德拉(北京)新能源科技有限公司5台1MW/35kWh飞轮集成系统阵列汇流接入220kV长丰风电场升压站35kV母线上,经变电站主变升压至220kV后接入电网。

飞轮储能系统采用飞轮阵列化运行方案,飞轮阵列储能单元接收AGC或者一次调频装置的指令,其中一次调频指令优先级最高,当检测并网点频率变化超过范围时,一次调频装置下发一次调频指令至储能协调器,平台内部立即调用飞轮阵列控制算法(快速控制),生成飞轮阵列的各储能单元的遥控与遥调指令,再由数据通信系统将指令通过以太网通信下发给每台PCS执行;当并网点频率变化正常,系统不执行一次调频,EMU内部调用飞轮阵列控制算法(计划控制),按照一定执行周期生成飞轮阵列各储能单元的遥控与遥调指令并通过以太网下发给各个飞轮储能单元,控制每个飞轮储能单元的SOC。

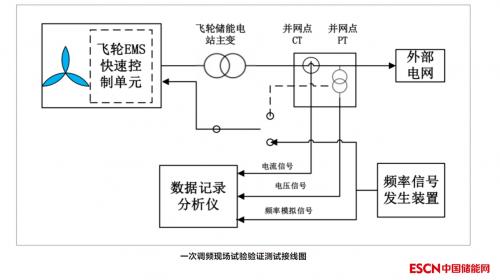

本次试验参照有关国家、行业、企业的有关标准和规定开展,试验内容包括频率阶跃扰动试验、模拟实际电网频率扰动试验、防扰动性能校验、一次调频死区测试及一次调频限幅测试。电科院专家团队通过专业功率分析测试设备,现场采集储能电站并网点电压及电流数据,模拟电网频率变化,并进行数据统计及仿真分析。历时3天现场试验,长丰风电场飞轮储能一次调频系统表现稳定可靠,所有测试项均一次性顺利通过。

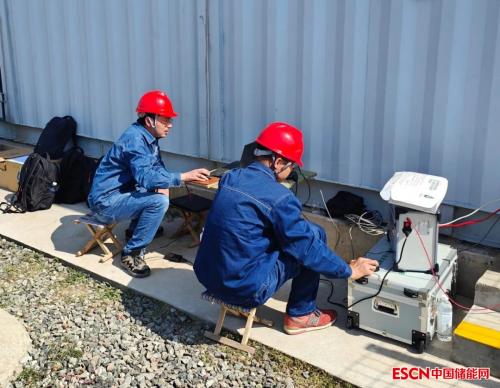

河南电科院专家团队现场试验测试

项目投运后将成为全球新能源发电侧功率最高、装机容量最大的飞轮储能项目,也是国内首个新能源+全容量飞轮完成一次调频改造的项目。

最新相关

我国虚拟电厂发展研究

王冬容(中电国际政策研究室主任)今年是“十四五”能源规划编制之年,关于煤炭和煤电如何考虑成为关注的焦点。今年疫情之后,多个煤电建设开闸放水的消息见诸报端,更有人主张“十...

2022年度全国电力可靠性指标

2022年党的二十大胜利召开,描绘了全面建设社会主义现代化国家的宏伟蓝图。电力可靠性管理以习近平新时代中国特色社会主义思想为指导,深入落实习近平总书记总体国家安全观和"四个革命、一个合...

最新!11省市分时电价!

分时电价(峰、谷、平等)在影响企业自电网购电的同时,也直接影响力以"自发自用、余电上网"模式的分布式光伏项目售电电价。本文盘点全国主要省市发布的把光伏发电高峰时段调整为谷或深谷电价的...
